8.2混凝土输送
8.2.1混凝土输送宜采用泵送方式。
8.有着输送混凝土功能的管道、能作为混凝土运送载体的容器、起到混凝土滑落引导作用的溜槽,都不应该出现吸水的情况,也不应当发生漏浆的现象,而且还必须要确保输送过程中的顺畅;在进行混凝土输送这个行为的时候,应当依据工程所处的环境条件展开采取保温措施、隔热措施、防雨措施等多项举措。
8.2.3混凝土输送泵的选择及布置应符合下列规定:
根据工程特点来确定输送泵的选型,依据混凝土输送高度来确定输送泵的选型,按照混凝土输送距离来确定输送泵的选型,根据混凝土工作性来确定输送泵的选型。
混凝土浇筑量会对战备程度,以及施工条件产生影响,进而决定2输送泵的数量,若有必要,最好设置备用泵。
3输送泵所设置位置,需满足施工要求,场地要平整且坚实,道路得畅通。
4输送泵进行作业时,其范围之内不可以存在会制造阻碍的物体,输送泵所放置的位置应当具备能够预防高空物品掉落的相关设施。
8.2.4混凝土输送泵管的选择与支架的设置应符合下列规定:
混凝土输送泵管的选择,要依据输送泵的型号来定,还要考虑拌合物性能,以及总输出量、单位输出量、输送距离,另外粗骨料粒径等方面也需纳入考量范围,以此来做出选择。
混凝土粗骨料最大粒径小于或等于25mm那情形下,能够采用内径不小于125mm的输送泵管,混凝土粗骨料最大粒径小于或等于40mm的状况时,能够采用内径不小于150mm的输送泵管。
3输送泵管安装接头应严密,输送泵管道转向宜平缓;
4输送泵管需采用支架固定,支架要与结构牢固相连,输送泵管转向之处的支架应加密,支架要通过计算来确定,必要之时还得对设置位置的结构进行验算。
在进行5垂直向上输送混凝土之时,针对于地面水平输送泵管而言,其直管部分以及弯管部分,它们总的折算长度,是有着相应要求的,具体为不宜小于垂直输送高度的0.2倍,并且,不宜小于15m。
若6输送泵管以倾斜或者垂直向下的方式来输送混凝土,并且高差大于20m,那么在倾斜管或者垂直管的下端要设置直管或者弯管,直管或者弯管总的折算长度大概不小于高差的1.5倍。
当垂直输送高度大于100m的时候,在混凝土输送泵出料口处的那个输送泵管的位置泵送混凝土,应该要设置截止阀。
8混凝土输送泵管及其支架应经常进行过程检查和维护。
8.2.5混凝土输送布料设备的选择和布置应符合下列规定:
在选择布料设备的时候,其应当与输送泵相互匹配,布料设备所具备的混凝土输送管内径,适宜的情况是与混凝土输送泵管内径保持相同。
布料设备的数量,要依据布料设备工作半径来确定,其位置,要根据施工作业面大小,还有施工要求来确定。
布料设备要安装得牢固,还要采取抗倾覆稳定的措施;布料设备安装位置那儿的结构,或者施工设施得进行验算,要是有必要,那就得采取加固措施。
应时常针对布料设备的弯管壁厚予以检查,对于磨损较为严重的弯管,要及时进行更换。
5布料设备作业范围不得有阻碍物,并应有防范高空坠物的设施。
8.2.6输送泵输送混凝土应符合下列规定:
首先,要开展泵水检查,还要将输送泵的料斗、活塞等那些直接和混凝土相接触的部位予以湿润;在泵水检查做完之后,得把输送泵里面的积水给清除掉。
在输送混凝土之前,要率先输送水泥砂浆,以此来对输送泵以及输送管予以润滑,之后才能够开始进行混凝土的输送。
3输送混凝土的速度,起初要慢,而后逐渐加快,要在系统运转顺畅之后,才依照正常速度进行输送。
在进行4输送混凝土期间,要设置输送泵集料斗网罩,并且要确保集料斗存有充足的混凝土余量。
8.2.7吊车配备斗容器输送混凝土时应符合下列规定:
1应根据不同结构类型以及混凝土浇筑方法选择不同的斗容器;
2斗容器的容量应根据吊车吊运能力确定;
3运输至施工现场的混凝土宜直接装入斗容器进行输送;
4斗容器宜在浇筑点直接布料。
8.2.8升降设备配备小车输送混凝土时应符合下列规定:
对于升降设备以及小车而言,其配备的数量,小车所行走的路线,还有卸料点的位置,这些都应当能够满足混凝土浇筑的需要。
混凝土被运输到施工现场之后,适宜直接装入小车用以输送,小车要在靠近升降设备的地方装料。
8.3混凝土浇筑
8.在3.1进行混凝土浇筑之前,需要将模板里面或者垫层之上的杂物给清除掉。对于表面处于干燥状态的地基、垫层以及模板,应当进行洒水从而使其湿润起来;当现场的环境温度高于35℃的时候,适宜对金属模板开展洒水降温的操作;在洒水之后,是不可以留有积水的。
8.3.2混凝土实施浇筑操作时,务必要确保混凝土具备均匀性以及密实性这两个特性。混凝土进行浇筑的适宜方式是一次持续不间断地完成浇筑;要是没办法一次持续不间断地完成浇筑,那么可以留存安排施工缝也好,或者设置后浇带也行,通过这样的方式分块进行浇筑。
8.在进行3.3混凝土浇筑时,过程需要分层来开展,分层浇筑要契合本规范第8.4.6条所规定的分层振捣厚度方面的要求,并且上层混凝土得在下一层混凝土初凝以前浇筑完成。
8.3.4,混凝土运输,其过程要连续进行才好,接着需要输送入模,从开始运起到输送入模所经历的延续时间,不适合超过表8.3.4 - 1的规定范围,并且绝对不能超过表8.3.4 - 2的限值规定。要是那混凝土里掺了早强型减水外加剂、早强剂,或者是有特殊要求的混凝土,那就应该按照设计以及施工要求这块物业经理人,通过试验去确定允许的时间。

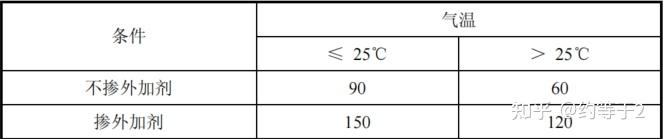

表 8.3.4-1 运输到输送入模的延续时间(min)

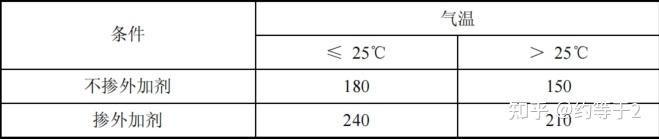

表8.3.4 - 2,运输的时间限值(分钟),输送入模的时间限值(分钟),及其间歇总的时间限值(分钟)。

8.3.5混凝土进行浇筑时,其布料的点适宜于接近浇筑的位置,要采取能够减少混凝土下料冲击的措施,并且应符合下面所规定的内容:
1宜先浇筑竖向结构构件,后浇筑水平结构构件;
当存在浇筑区域结构平面有高差这种情况时,适宜先进行低区部分的浇筑操作,之后再开展高区部分的浇筑工作。
8.3.6,柱以及墙模板之内的混凝土,其浇筑倾落的高度,应当符合表8.3.6所规定的内容;要是不能够满足表8.3.6的要求,那么就应该加设串筒、溜管、溜槽等装置。

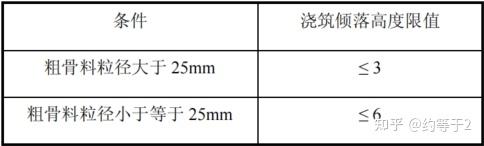

表 8.3.6柱、墙模板内混凝土浇筑倾落高度限值(m)

注意,假如存在能够确保混凝土不会出现离析状况的可靠办法,那么混凝土倾落的高度便能够不受此表格的约束。
8.3.7混凝土浇筑之后,于混凝土初凝之前以及终凝之前,适宜分别针对混凝土裸露的表面展开抹面处理。
8.3.8,当柱以及墙的混凝土设计强度等级比梁和板的混凝土设计强度等级要高的时候,混凝土的浇筑,应当符合下面这些规定:
于柱置在梁、板相应高度范围之内所处特定位置的混凝土,经过设计单位予以同意的情形下,能够采用跟梁、板混凝土所设计的强度相同之状态。
当,1柱以及墙的混凝土设计强度呢,比梁和板的混凝土设计强度要高一个等级的时候,在柱、墙所处位置,梁、板高度范围以内的混凝土,经过设计单位表示同意后,能够采用与梁、板混凝土设计强度等级一样的混凝土去进行浇筑。
当存在这样一种情况,即有2柱、墙部位的混凝土其设计强度相较于梁、板混凝土设计强度高出两个等级甚至更多时,那么就应当在交界的区域采取相应的分隔措施。而这个分隔的位置呢,是要处于低强度等级的构件当中,并且距离高强度等级构件的边缘距离不能小于500mm。
3宜先浇筑高强度等级混凝土,后浇筑低强度等级混凝土。
8.3.9泵送混凝土浇筑应符合下列规定:
宜依据结构形状以及尺寸,还有混凝土供应情况,以及混凝土浇筑设备状况,以及场地内外条件等来划分每台输送泵的浇筑区域,并且确定浇筑顺序。
在采用输送管进行混凝土浇筑操作之时,比较适宜的做法是,从距离较远的地方开始朝着距离较近的地方进行浇筑;当采用多根输送管同时开展混凝土浇筑工作的时候,这些输送管的浇筑速度应当保持彼此一致。
用于湿润结构施工缝的,是3润滑输送管的水泥砂浆,此时,水泥砂浆要与混凝土浆液同成份,接浆厚度不能大于30mm,多余的水泥砂浆要收集起来后运出。
混凝土进行泵送浇筑的时候,要保持连续状态,要是混凝土供应不及时,那就得采取间歇泵送的方式。
5混凝土浇筑后,应按要求完成输送泵和输送管的清理。
8.3.10施工缝或后浇带处浇筑混凝土应符合下列规定:
结合面得采用粗糙面,结合面要清除浮浆,结合面要清除疏松石子,结合面要清除软弱混凝土层,且得清理干净呢。
2结合面处应采用洒水方法进行充分湿润,并不得有积水;
3施工缝处已浇筑混凝土的强度不应小于1.2MPa;
针对4柱,其墙水平施工缝处的水泥砂浆接浆层这个部分呀,厚度是不应当大于30mm的,并且呢,接浆层的水泥砂浆要和混凝土浆液在成份方面是一样的。
5后浇带的混凝土,强度等级以及性能,要符合设计给出的要求;要是设计没有给出要求,那么后浇带强度等级,应该比两侧混凝土提高一级,并且应该采用减少收缩的技术措施来进行浇筑。
8.3.11超长结构混凝土浇筑应符合下列规定:
1可留设施工缝分仓浇筑,分仓浇筑间隔时间不应少于7d;
2当留设后浇带时,后浇带封闭时间不得少于14d;
3个又长且具备整体性特性的基础里头,用于调节沉降的后浇带,其混凝土封闭的时间是要借助监测来予以确定的,不同部分之间的差异沉降,得趋向于稳定状态之后,才能够去封闭后浇带。
4后浇带的封闭时间尚应经设计单位认可。
8.3.12型钢混凝土结构浇筑应符合下列规定:
1,混凝土粗骨料的最大粒径,不应该大于型钢外侧混凝土保护层厚度的三分之一,并且泵送混凝土,不适合大于25毫米。
混凝土进行浇筑的时候,要有充足的下料地方,把它浇筑起来的话,得能够让混凝土将整个构件的各个部位都充满。
3型钢周边,混凝土需进行浇筑,且浇筑应同步上升,同时,混凝土浇筑时,其高差不应当大于500mm。
8.3.13钢管混凝土结构浇筑应符合下列规定:
1宜采用自密实混凝土浇筑;
2混凝土应采取减少收缩的措施;
3,在钢管恰当位置,要留出充足的排气孔,排气孔的孔径不可以小于20mm,浇筑混凝土时,要强化排气孔的观察,并且要在确认浆体流出以及浇筑密实之后,再去封堵排气孔。
当采用粗骨料粒径不超过25mm的高流态混凝土之时,还要是粗骨料粒径不超过20mm的自密实混凝土,那么混凝土最大倾落高度适宜程度不会大于9m;要是倾落高度大于9m,那就要采用串筒、溜槽、溜管等辅助装置来进行浇筑。
5混凝土从管顶向下浇筑时应符合下列规定:
1)浇筑应有充分的下料位置,浇筑应能使混凝土充盈整个钢管;
2)输送管端的内径要比钢管内径小,斗容器下料口的内径同样需要比钢管内径小,并且每一边都得留一个间隙,这个间隙不能小于100mm。
3)应控制浇筑速度和单次下料量,并应分层浇筑至设计标高;
4)混凝土浇筑完毕后应对管口进行临时封闭。
6混凝土从管底顶升浇筑时应符合下列规定:
1)钢管底部要设置进料输送管,进料输送管需设止流阀门,止流阀门能在顶升浇筑的混凝土达到终凝时长才可拆除。
2)适当地从诸多中挑选出契合实际情况的混凝土顶升浇筑设备,予以配备上能够实现上下之间进行信息传递交流的联络工具,进而以有效方式去把控住混凝土的顶升进程或者使其处于停止情形之中。
3)应控制混凝土顶升速度,并均衡浇筑至设计标高。
8.3.14自密实混凝土浇筑应符合下列规定:
1应根据结构部位、结构形状、结构配筋等确定合适的浇筑方案;
2自密实混凝土粗骨料最大粒径不宜大于20mm;
混凝土进行浇筑时,要能够让其填充至钢筋的周边,要能填充到预埋件的周边,要能填充到预埋钢构的周边,并且要能填充到模板内的各个部位。
4,自密实混凝土进行浇筑时,布料点要依据拌合物的特性来挑选适宜的间距,在必要的情况下,能够借助试验去确定混凝土布料点下料时的间距。
8.3.15清水混凝土结构浇筑应符合下列规定:
需依据结构特点来开展构件分区工作,对于同一构件分区而言,要采用同批混凝土,并且要进行连续浇筑。
混凝土构件在同一层内,或者在同一区域内,其所使用的材料牌号,与品种,还有规格,都应该保持一致,并且要确保结构外观的色泽,能够符合相应的要求。
3竖向构件浇筑时应严格控制分层浇筑的间歇时间。
8.3.16基础大体积混凝土结构浇筑应符合下列规定:
在运用多台输送泵连接输送泵管来从事浇筑作业之时,输送泵管布料点之间的间距不适合大于10m,并且最好是按照由远及近的顺序来进行浇筑。
当运用汽车布料杆进行输送浇筑操作时,需要依据布料杆的工作半径来明确布料点的数量,并且各个布料点的浇筑速度需维持均衡状态。
3宜先浇筑深坑部分再浇筑大面积基础部分;
4适宜采用斜面分层浇筑方式,也能够采用全面分层、分块分层浇筑方式,层与层之间混凝土浇筑的间歇时长应当确保整个混凝土浇筑进程的连贯。
5混凝土进行分层浇筑时,要采用自然流淌的方式去形成斜坡,并且应当沿着高度均匀地上升,它的分层厚度不适合大于500mm。
6抹面处理,需符合本规范第8.3.7条所规定,且抹面次数适当增加为宜。
7应有排除积水或混凝土泌水的有效技术措施。
8.3.17预应力结构混凝土浇筑应符合下列规定:
避免在预应力锚垫板与波纹管相连接的地方,以及预应力筋相接之处,出现管道部位发生移位或者脱落的情况。
应采取措施,保证混凝土浇筑密实,针对预应力锚固区等配筋密集的部位。
